注册返回首页集团官网
公司概况
公司机构
荣誉资质
领导关怀
精品工程
员工获奖
司情快递
媒体聚焦
图片新闻
通知公告
推荐阅读
视频链接
铁路铺架
铁路运输
城轨交通
多元发展
党建园地
廉政建设
职工之家
青年风采
先进典型
人力资源管理
“两学一做”学习教育
全员安全教育培训工作
”安全月“专题
学习贯彻党的二十大精神
永远的铺架先锋
学习贯彻习近平新时代中国特色色社会主义思想
党纪学习教育
安全质量专题
企业文化节
喜迎二十大
党史学习教育
“攻坚创效、品牌提升”主题形势任务教育
文学作品
员工摄影
企业理念
文明创建
科技创新
管理之道
经验交流
工法专利
基本信息
重大事项
公司公告
人事信息
社会责任
严正声明
集体荣誉
个人荣誉
道德建设
创建活动
机关(企业)文化
文明风尚

集通项目部K731+800-K733+500曲线改造拨接施工圆满完成

发布时间:2016-07-20 00:55:04   作者:管理员   来源:管理员   访问量:44

7月18日15:00---18:00,由八分公司集通项目部承建的刁家段至小兴隆地区间K731+800-K733+500曲线改造拨接施工圆满完成。

K731+800-K733+500段曲线改造共有两条曲线,分两个拨接组,各由一名副经理现场负责,第一组拨接范围K731+991-K732+473,拨接长度482m,最大拨距2.72m;第二组拨接范围K732+757-K733+276,拨接长度519m,最大拨距3.88m。区间最大拔移量向右3.88m,扰动道床施工,原曲线半径分别为1200m、1000m,曲线全长分别为260.87m、269.05m,改造后曲线半径均为2000m、曲线全长分别为481.16m、518.20m。

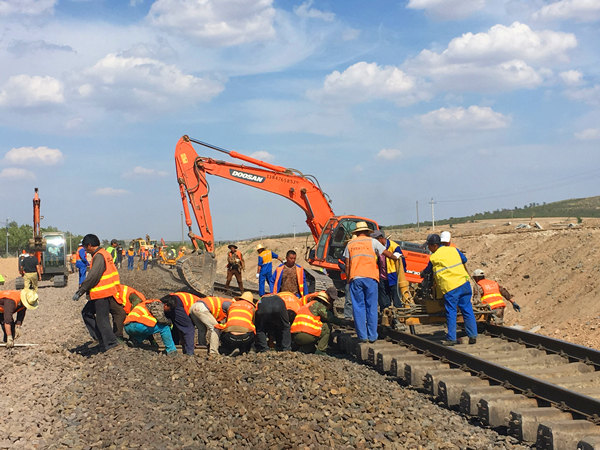

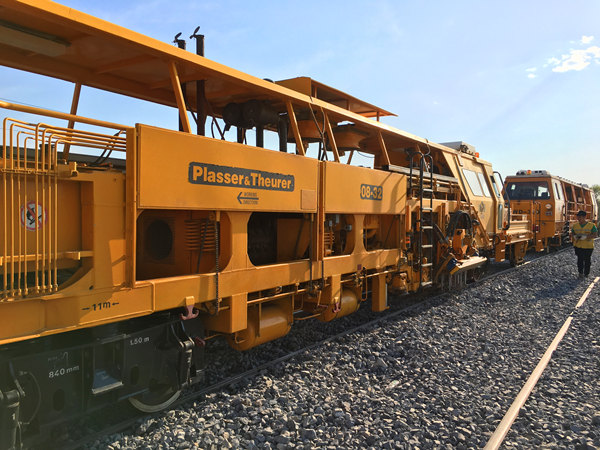

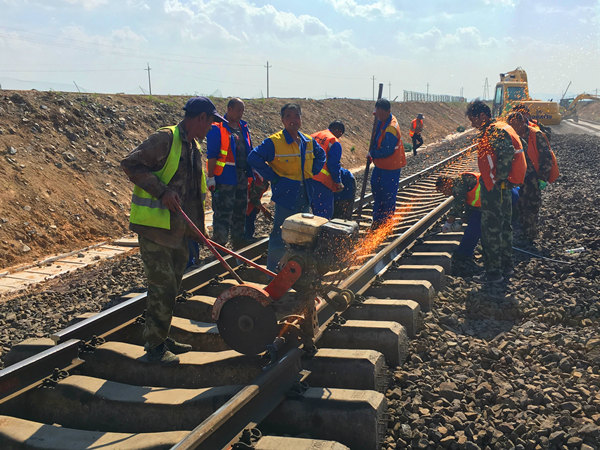

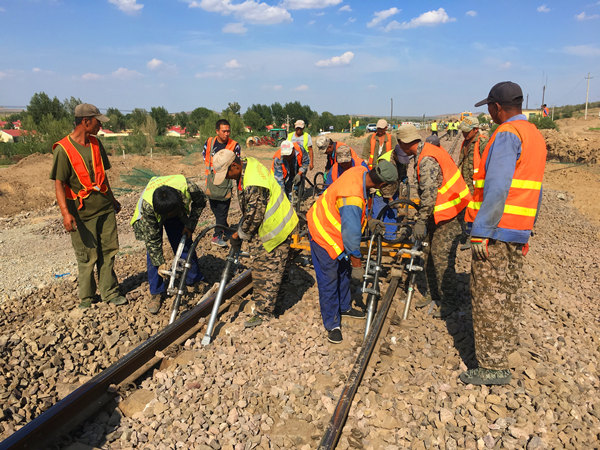

15:00,随着驻站联络员下达区间封锁令后,东西端各100余名作业人员在施工负责人的安排下,迅速上道,开始锯轨、清除既有线枕木头、枕木盒道碴、整平既有道床,松开螺栓及拨移线路与预铺线路连接等工作,全程大约60分钟,线路拨移到位。拨移到位后,又迅速进行锯轨打眼,安装夹板、连接线路等工作在该项工序施工的同时,对K731+991-K732+473和K732+757-K733+276两段线路进行人工配合机械回填道砟、起道找平、小机捣固,用时约30分钟,满足大机进入条件。二组大机(两捣一稳)由两端向中间对施工区段开始捣固至所有施工完毕,经建设、监理、设备管理单位检查验收具备开通,18:00,驻站联络员下达开通令后,整个施工圆满结束,线路恢复,累计用时180分钟。

本次曲线改造拨接施工顺利完成,得益于项目部的高度重视、超前谋划和精心组织,一是编制实施性强的施工方案,给曲线拨移施工提供可靠的技术保障。二是施工所需路料、设备及时、足量到位,为施工提供了物资设备保障。三是做好安全保障工作,既有线施工,安全系数高,项目安质部提前安排好防护员,做好“一机一防”等安全防护工作;四是做好后勤保障,备好十滴水、藿香正气水、清凉油等防暑降温药品,并及时补充纯净水,避免出现高温中暑现象。

拨接施工任务正逢“三伏天”,施工时间段又是一天中温度最高的时候,天气炙热,项目全体员工克服高温、太阳辐射强等困难,坚守岗位,团结拼搏,施工紧张气氛浓厚,士气高涨,最终顺利完成了施工任务,为完成集通复线沙沁他拉至查布嘎年底开通任务又迈进了坚实的一步。(鲍伟)











责任编辑:管理员
  • 学习贯彻党的二十大精神
  • 学习贯彻习近平新时代中国特色色社会主义思想
  • 党纪学习教育
    更多
    视频连接
    • 车轮下的时代印记
    • 开路先锋
    • 前进的力量
    • 这一刻的幸福家
    • 《逐梦》中铁四局八分公司企业宣传片
      © 2005-2024 All rights reserved 中国中铁四局集团有限公司第八工程分公司 联系地址:安徽省合肥市阜阳北路365号 联系我们  加入我们
