8月25日19点,随着对讲机中传出“封锁施工结束,线路正式开通”的指令,集通项目部完成了进场以来首个小半径曲线改造工程。作为局管段内首个曲线改造,业主、监理、设备管理单位、局指领导及项目负责人高度重视,集通公司运输处、东段项目管理部副总经理陈玉忠、大板工务段副段长米世杰、局指副指挥长李光发及项目负责人亲临现场指挥拨接。
本次曲线改造施工区间为既有线K653+900—K654+500,曲线半径原长794米,改造后半径800米,缓和曲线长130米,改后180米,最大拨距0.93米,总拨移量499.66米,补充一级道砟85方。
当日16点,随着封锁命令的准点下达,现场施工负责人一声令下,近二百名参战员工迅速投入战斗,人工配合挖机清砟、挖机拨道、门式起道机细拨、装载机补砟、起道找平、小机捣固作业、大机捣固作业等8道工序有序衔接,稳步推进。大机捣固完毕后,线路经检查达到开通条件,至19点封锁施工全部结束,线路正点开通,累计用时180分钟。
本次曲线改造拨接施工顺利完成,得益于该项目部超前谋划、精心组织:一是成立了以项目经理为组长的现场指挥领导小组,坚持领导现场带班旁站,通过召开点前施工准备会,按各道工序成立道砟作业、拨接作业、安全、技术、应急抢险、后勤保障等工作组,明确落实责任分工;二是加强全员岗前培训,使所有参建人员明确安全卡控重点,牢固树立“安全问题无大小,在岗一分钟,安全60秒,安全问题是既有线核心问题”的意识,将施工方案及安全保证措施融会贯通,做到步调一致、紧密衔接;三是施工所需工机料具供给及时、足量,为施工提供了充足物资设备保障;四是安全保障工作落实到位,施工负责人、驻站联络员、防护员提前1小时到场,全过程防护并监管现场施工,严格遵守业主封锁慢行施工规定;五是严格技术与安全交底工作,以”高水平、高效率、高质量”为目标,加强施工现场技术控制,认真做好水平、方向控制及复核工作。
此次战役,项目全体员工团结协作、攻坚克难,确保了封锁安全准点开通,赢得了业主、监理、设备管理单位、局指等单位的高度认可,为后续大面积曲线改造开了好头。(鲍伟)

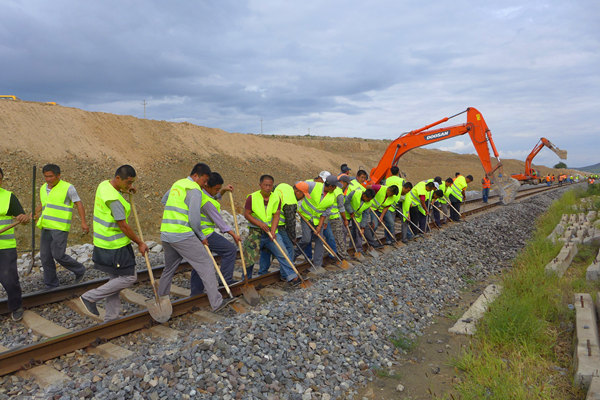

图一:人工配合机械清砟

图二:合拢口精确锯轨

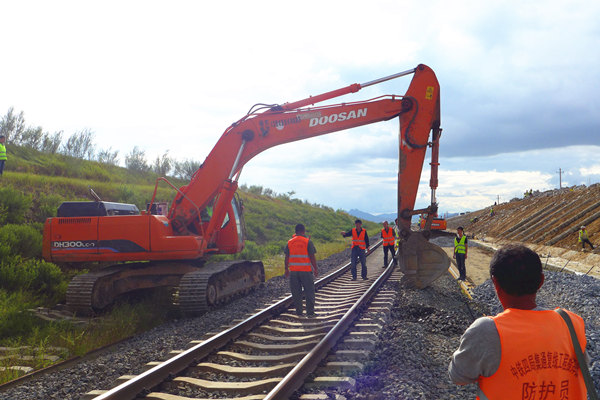

图三:挖机拨道

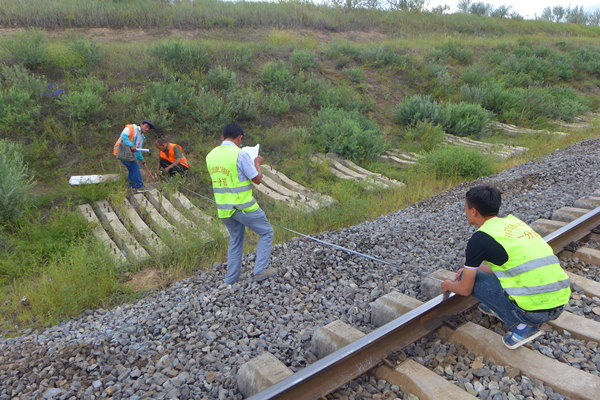

图四:技术人员测量复核设计线位

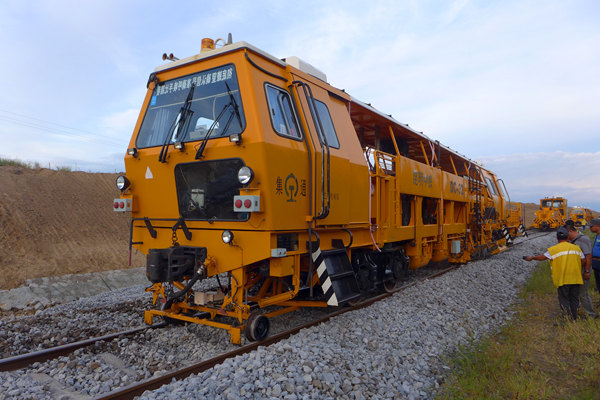

图五:大机捣固精整线路
