5月10日6点30分,集通项目部在3个小时封锁点内圆满完成四局标段内首次双线绕行段拨接施工,将既有线路与K689+950-K692+200段预铺线路顺利连接,正式开通既有线行车。项目经理朱家坤现场带班指挥,集通扩能建设东段管理部总经理李守宝、副总经理陈玉忠、大板工务段副段长米世杰等领导现场盯控指导。
K689+950-692+200段既有线有2个曲线,半径分别为600m、800m,曲线长分别为599.62m、808.09m,改建段线路有2个曲线,半径分别为1204.18m、795.64m,曲线长分别为960.42m、770.11m,在K692+100处产生短链一处34.33m,线路预铺2000米,最大拨移量3.868米。
作为四局标段内首次双线绕行段拨接施工,同时也是营业线III级施工,需要封锁区间,影响列车行车安全,时间紧、任务重、安全风险大,该项目部高度重视,多次召开点前施工准备会,不断优化施工方案和施工组织确保现场人员、工机具落实到位。

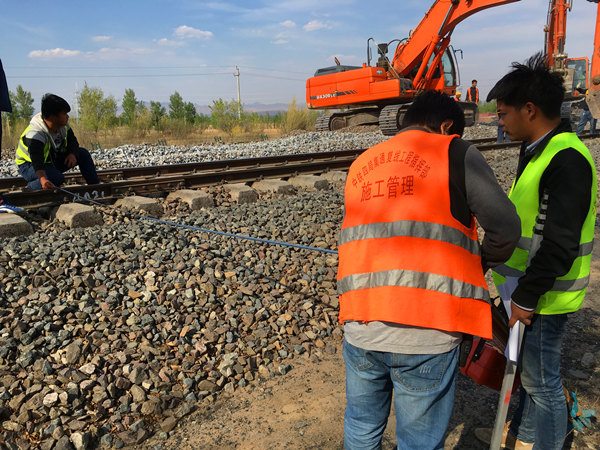

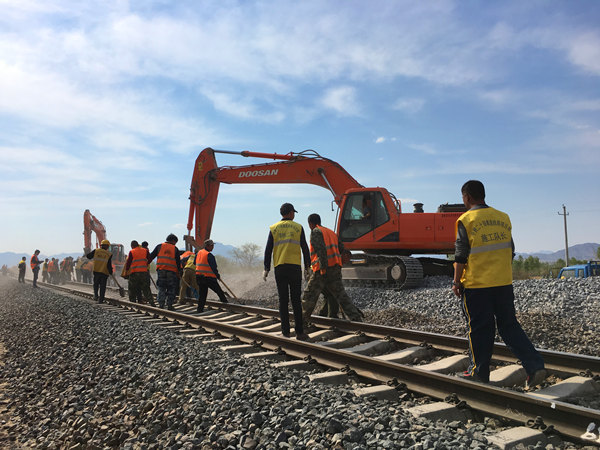

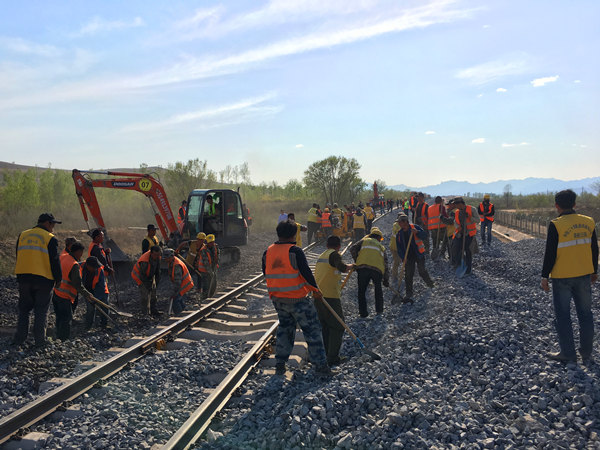

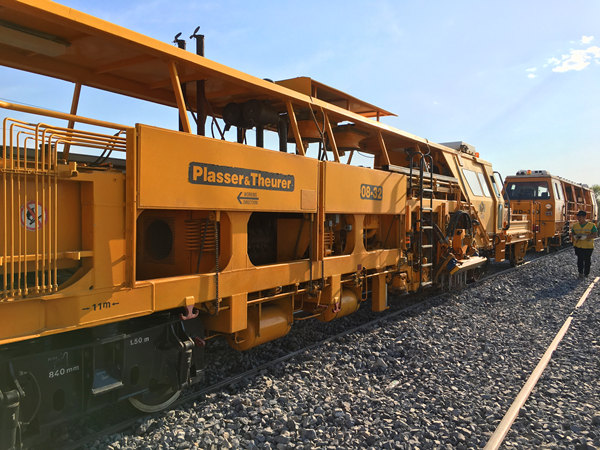

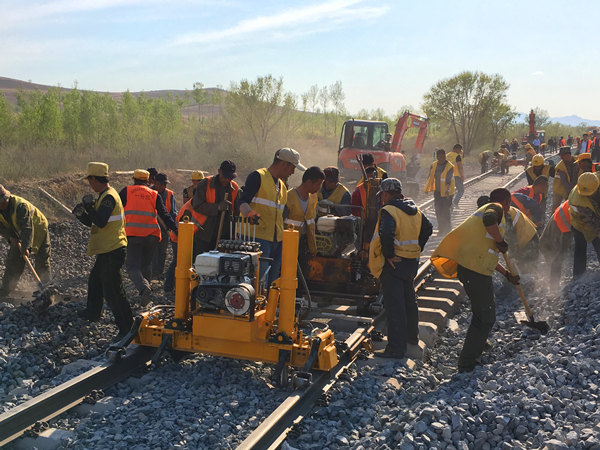

3点30分,随着封锁点下达,现场施工负责人一声令下,现场近二百名参战员工齐心协力,奋力拼抢,人工配合挖机清砟、解开既有线接头、线路粗拨、细拨、合拢、人工配合机械补砟、找平、小机捣固、大机捣固作业等9道工序有序衔接,稳步推进,大机捣固完毕后,所有作业完成后,经业主、监理、设备管理单位检查确认具备开通条件,6点30分,线路正点开通。
本次双绕段拨接施工的圆满完成赢得了业主、设备管理单位、监理单位、局指挥部的高度赞扬,为兑现集通复线开通目标奠定了坚实基础。(鲍伟)
