6月24日,随着西安城际项目部第一台450t提梁机的主梁、刚性支腿、柔性支腿、起重小车、大车行车机构、吊具、司机室和电气控制系统等组件拆卸完毕,西安城际项目部安全完成首台450T提梁机的拆除工作。

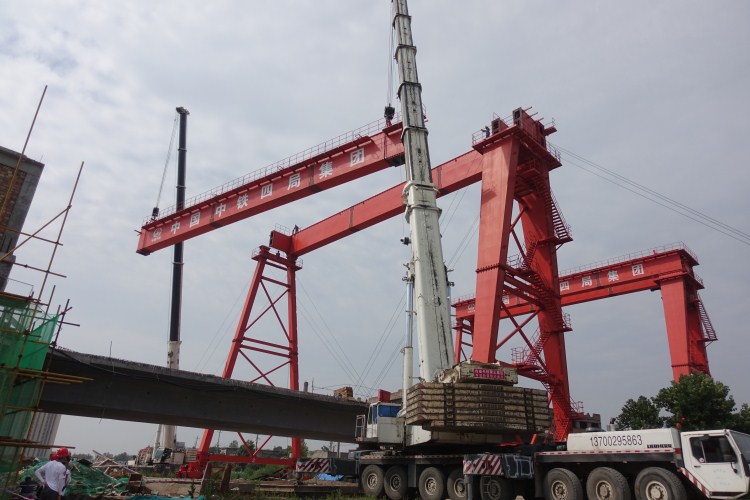

西安北至机场城际轨道项目起自西安北客站北广场,止于机场西站,全线共架设预支简支箱梁935片,其中正线架梁910片、出入段线架梁25片。为保证桥梁的架设,在线路中点位置,长陵站大里程方向设置了两台轮轨式450T提梁机,进行梁片的装卸,随着6月10日项目部全部架梁任务的完成,两台提梁机圆满完成任务,于6月23日开始提梁机的拆除工作,项目部通过250t汽车吊,对起升吊具、起升钢丝绳、司机室、配电箱、电气系统及起重小吊进行拆除,再选用350t与500t汽车吊抬吊主梁至连续梁顶面上临时设置的井字架枕木垛上,240t汽车吊于主梁刚腿端10m位置系挂钢丝绳,与350t配合抬吊主梁摆杆、转杆落地。再利用500t和350t分别将刚腿和柔腿放倒,均采用240t汽车吊溜尾。于地面将已落地的1#提梁机进行解体,并运至存放场地。
截止6月24日西安城际项目部第一台450T提梁机安全拆除完毕。
