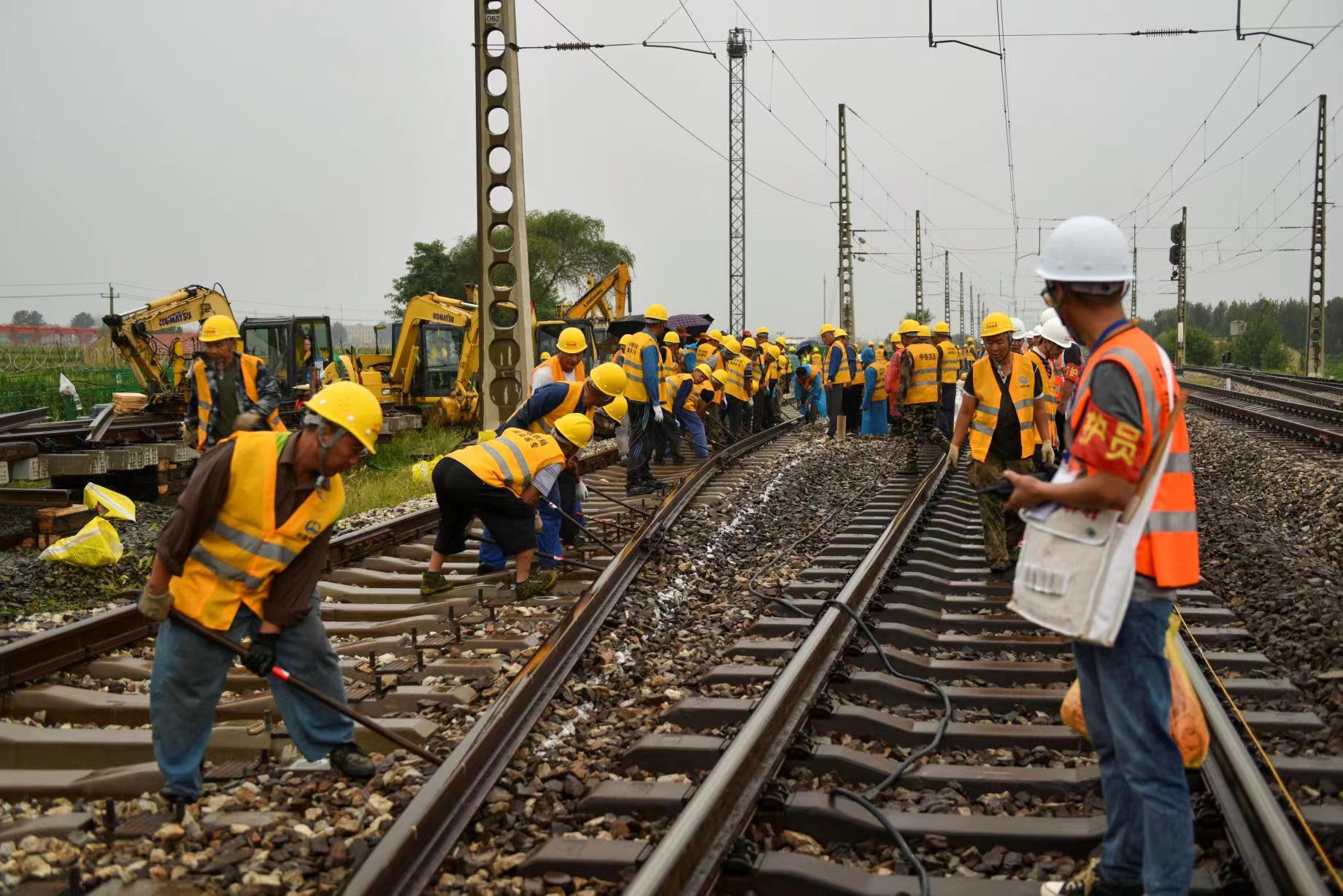

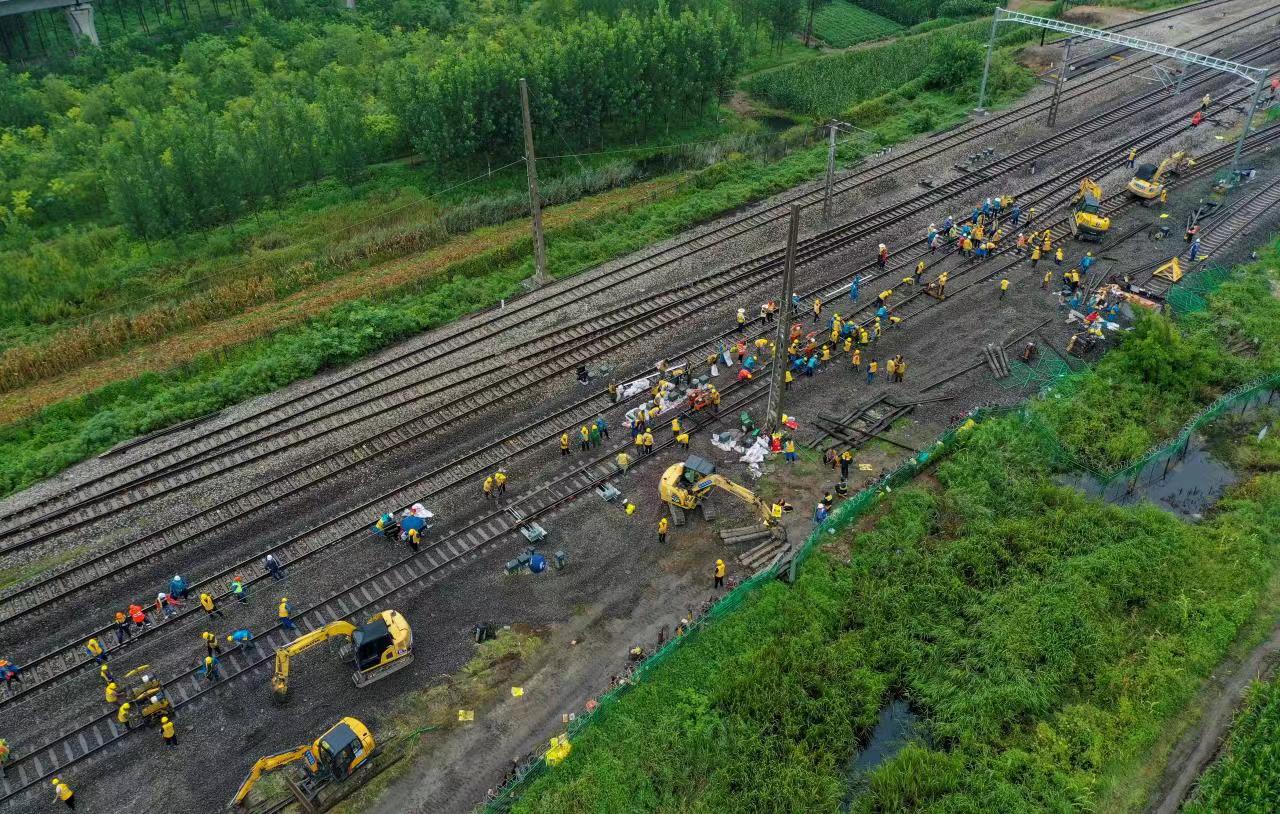

8月25日上午10时整,八分公司莱荣项目部马格庄站道岔插铺III级封锁施工施工安全正点完成,实现了马格庄铺轨基地与蓝烟铁路既有线马格庄站正式实现连通,正式标志着马格庄铺轨基地现已具备存放500米长钢轨的条件。
八分公司莱荣项目部承担莱荣铁路全线380km铺轨任务。按期完成铺轨基地筹建对确保沿线莱荣铁路2023年进行500米长钢轨至关重要,其中顺利实施马格庄站改造是铺轨基地筹建的重要内容,为此,项目部在抓紧铺轨基地场内轨道、联络线路铺设、群吊组装调试的同时,从5月1日起开始实施邻近既有线施工。项目部在5月24、25日先后组织进行了64号杆接触网改造封锁施工,并提前完成了对所需插入马格庄站4道18号道岔及连线轨排现场的预拼铺。8月16日,项目顺利通过了业主莱荣高铁公司组织的马格庄铺轨基地工程竣工验收。从8月25日6.30至10.00时,项目部组织精干队伍顺利实施了马格庄站18号道岔插铺施工,经过现场施工人员与协作队伍密切配合,各工序、各岗位人员严格按施工计划要求,完成各自工作任务,确保了现场施工进度和安全,截止10时整,此次马格庄站改道岔插铺施工顺利完成,意味着马格庄铺轨基地正式具备500米长钢轨存放能力。根据施工计划,从9月1日起,马格庄铺轨基地开始存放500米长钢轨,为2023年4月1日正式铺设线路提前奠定基础。
